Строительство жилого дома в КП «Дворянское озеро»

Строительная компания «VELOX‐LIFE»  возводит индивидуальный жилой дом с применением строительной системы «ROSSTRO‐VELOX» в коттеджном поселке «Дворянское озеро», расположенном в пос. Образцово Щелковского района Московской области.

20 июня — 2020 г. — закончено возведение фундамента.

10 июня — рабочие вышли на объект, сделали планировку участка, сняли плодородный слой почвы, и начали готовить основание под фундамент.

25 июня — на участке проложены трассы под инженерные коммуникации (водопровод, канализация, электричество), которые будут находиться под землей и под домом, и сделано песчано‐щебеночное основание под фундамент дома.

20 июля — выполнено бетонирование плоской плиты фундамента.

26 июля 2020 г. — начался монтаж стен

Первые ряды самые важные, и поэтому их монтажу должно уделяться самое пристальное внимание!

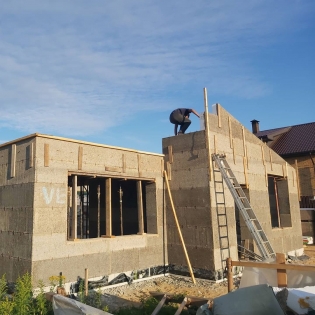

15 августа 2020 — доросли до перекрытия

Возведены несущие стены первого этажа и начат монтаж перекрытия в двухэтажной части жилого дома.

19 августа 2020 г. — забетонировано перекрытие и плита фундамента веранды

Выполнено бетонирование перекрытия в двухэтажной части жилого дома и плиты фундамента веранды.

11 сентября 2020 г. — возведены несущие стены дома

Завершен монтаж несущих стен жилого дома. Впереди монтаж кровли.

27 октября 2020 г. — ведется монтаж стропильной системы

Монтаж крыши в самом разгаре: стропильные балки обработаны огнезащитным составом и монтируются, далее утепление, паро‐, ветрозащита, покрытие, и крыша будет готова.

17 ноября 2020 г. — подходит к завершению строительство дома

Практически закончен монтаж кровли, параллельно устанавливаются перегородки. Остается еще подшивка потолка внутри дома, заполнение оконных проемов, и работы на объекте будут завершены!

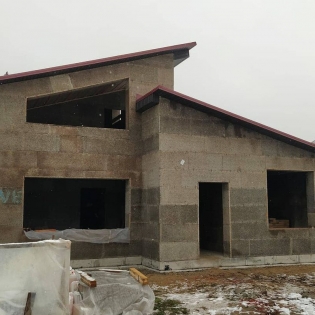

28 ноября 2020 г. — завершен монтаж кровли

Общестроительные работы завершены. Впереди работы по монтажу окон, инженерных сетей и отделке, которые буду выполняться силами заказчика.

12 декабря 2020 г. — осуществляется монтаж перегородок и монолитной лестницы

Подходят к завершению монолитные работы на объекте. Монтируется монолитная железобетонная лестница, и на первом этаже рабочие приступили к монтажу перегородок.

15 декабря 2020 г. — строительство объекта завершено!

Подписан окончательный Акт сдачи‐приемки выполненных работ, и объект передан заказчику.

1 апреля 2021 г. — окна вставлены и началась отделка дома

Смонтированы окна и начались работы по устройству внутренних инженерных сетей.
